Meschers-sur-Gironde - N°115 - Décembre/Janvier 2012

Refonte totale de la promenade de la Falaise



Les travaux de rénovation de la promenade de la Falaise commenceront bientôt. Réalisé en trois phases, ce chantier est estimé à près d’un million d’euros.

«L’idée générale de cet aménagement est de valoriser la plus belle route de la commune.» Ainsi Jean-François Negret, le maire, commente-t-il le projet de refonte de la promenade de la Falaise. Projet présenté lors d’une réunion publique d’informations, le 28 octobre dernier. «Il s’agit là d’une promenade que font la plupart des touristes et nous souhaitons mettre en valeur l’ensemble de la voie en créant, notamment, deux à trois belvédères avec une vue imprenable sur la Gironde.» Ces travaux, chiffrés à près d’un million d’euros, «sans compter les travaux sur le pluvial que nous devrons obligatoirement réaliser», se diviseront en trois tranches. La première concerne le boulevard de la Falaise, du carrefour de la rue du Moulin à la rue des Rochers. «Il s’agit là de la partie de voie la plus empruntée, reprend le maire, avec notamment les problématiques concernant les parkings. Des stationnements qui, dans le projet présenté, seront diminués. L’idée est de ne plus les mettre sur le boulevard mais en retrait de cette voie de circulation. L’été dernier, nous avons loué un terrain pour permettre la création de 40 places de stationnement. Cette location est prévue pendant trois ans.»

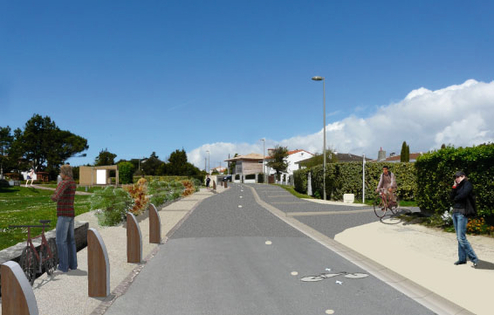

Dans cette première tranche de travaux il est également envisagé la réalisation d’un cheminement piéton continu côté estuaire, la mise en place d’un contre-sens cyclable sur la voie principale, la création d’un giratoire rue du Moulin pour permettre l’accès touristique aux grottes et un demi-tour vers la rue du Moulin. «Des espaces végétalisés seront créés le long du parcours avec la plantation de fleurs mais aussi d’arbustes et d’arbres. Bien évidemment, le réseau pluvial sera refait. Nous avons d’ailleurs lancé une étude concernant le pluvial dans le cadre de la révision de notre plan local d’urbanisme et nous commencerons les travaux de pluvial par cette voie.» Le chantier doit commencer dans le courant du premier trimestre 2012. «Nous sommes actuellement dans le montage financier du projet.»

La deuxième phase, du boulevard de la Corniche, de la plage des Nonnes au carrefour de la rue du Moulin, devrait être traitée d’octobre à décembre 2012 ou de janvier à mars 2013. La dernière section, du boulevard de la Falaise, de la rue des Rochers au port, devrait être refaite entre janvier et mai 2014.
